风电一次调频系统的安装实施方案、调试流程
风电一次调频系统的主要功能
(1)高精度测频,刷新速度快,系统单独采集系统母线CT、PT信号,测量系统频率、功率及电压信号,测频精度、分辨率达到0.001Hz,测频单元能够测量正弦波、方波频率信号,信号电压测量范围:5~150V,测频单元能规避新能源场站谐波对测量精度的影响;
(2)一次调频系统能够在界面设置修改与一次调频相关的调节参数,死区、调差率、限幅等参数;
(3)能够快速接受AGC指令、与AGC进行协调控制。调频动作完成后能快速恢复AGC指令状态;
(4)具备快速调频事件记录、查询功能,当系统频率超过死区后自动记录过程时间、系统频率、AGC功率给定值、快速调频目标出力、电站实际出力等信息;
(5)测频单元数据刷新周期不大于100ms;
(6)快速调频考核功能,统计、计算快速调频积分电量等相关考核指标;
(7)快速调频试验功能,留有外部输入的频率信号接口,由外部输入频率信号,可以在正常运行时的并网点频率和试验时外部试验装置输入频率间无扰动切换;
(8)一次调频系统具备试验功能,试验期间可以闭锁外部频率信号,输入;频率数据进行试验;
(9)快速调频装置具备Modbus 、TCP、IEC104等常用通讯协议的功能,频率、功率测量装置具有单独的通讯功能。

风电一次调频系统实施方案
1.现场勘察
现场勘察是为了解现场设备安装、调试、运行及实际环境,为设备安装、施工、运行做准备。现场勘察的主要内容:
(1)设备安装位置确定、机房环境勘查;
(2)设备连接规划、线路准备情况;
(3)提供详细、全面的安全实施方案及实施计划,包括架构部署图、操作步骤、应急措施等。
2.具体实施:

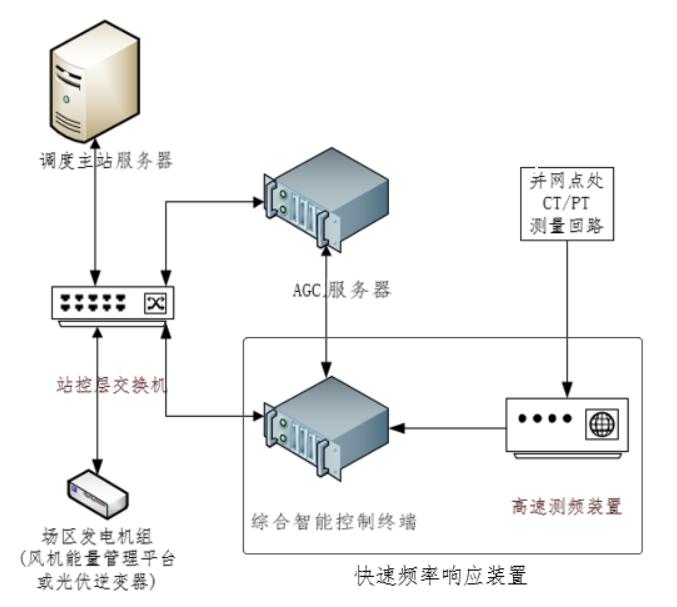

(1)安装高速测频装置,选取合适的电压互感器、电流互感器信号接入点,在不干扰站内其他设备的前提下,由专业持证人员进行二次侧电压、电流接至快速测频装置,高速、高精度采集并网点处频率和有功、电压等参数;
(2)部署智能控制终端,安装快速频率响应系统,按站内实际情况配置具体参数信息;
(3)联调AGC系统,使满足与调频系统间的实时目标值转发及开闭环控制功能(AGC需转发有功控制指令给快频系统,包含远方、本地指令,转发时间应不大于1s;需要调频时,AGC系统接到快频系统的开环指令后应立即停止任何有功指令的下发动作);
(4)协调风机能量管理平台,建立快速频率响应系统与能量管理平台间的直接通道,优化通行速度;
(5)协调光伏逆变器或风机能量管理平台及风机厂商进行优化,整体提升响应速度:(风电能量管理平台具体要求为:有功功率可调节10%Pn(Pn为单机功率)。满足响应滞后时间不大于500ms,响应时间不大于10s,调节时间不大于10s,有功控制精度正负误差不大于1%。且机组通讯接口、通讯响应速率均需满足调度要求光伏逆变器具体要求为:有功功率可调节10%Pn(Pn为单机功率)。满足响应滞后时间不大于500ms,响应时间不大于3s,调节时间不大于10s,有功控制精度正负误差不大于1%。且逆变器通讯接口、光伏区通讯响应速率均需满足调度要求);
(5)通过综合智能控制终端实时采集频率、有功、AGC目标值及风机数据,进行频率值范围实时判断及调频策略计算、下发;
(6)配置管理服务器进行工作状态的监控,历史数据查询;
(7)经过站内负责人及省调批准后,通过模拟频率信号输入及本地AGC指令,实际调控部分或全部逆变器进行频率响应测试,确保功能及性能上都满足相关要求。
3.系统验收
项目的验收内容包括现场设备验收、系统初验、系统终验三个部分。当三者完全通过验收测试后,方能认为项目验收合格。我公司提供详细的现场设备验收、系统初验、系统终验的大纲或计划。
风电一次调频系统改造时间节点
(1)改造方案制定时间:3个工作日
(2)设备安装时间:2个工作日
(3)现场改造调试完成时间:10个工作日
(4)快速频率响应功能入网试验时间:15个工作日
(5)不可控因素:风机厂家、测控厂家及能量管理平台整改时间或逆变器厂家整改时间;我公司将根据丰富经验及友好关系,积极主动协调,多方协作,快速、优质完成项目建设。
